У Києві продовжується капітальний ремонт сучасного лікувально-діагностичного корпусу Національної дитячої спеціалізованої лікарні «Охматдит», який зазнав пошкоджень внаслідок збройної агресії росії.
Роботи здійснюються на підставі договору від 6 червня 2025 року між НДСЛ «Охматдит», благодійною організацією «Благодійний фонд «Охматдит — здорове дитинство» та підрядною організацією ТОВ «Ріола-Модуль ЛТД».
Станом на 15 вересня на об'єкті вже виконано значний обсяг фасадних, інженерних та внутрішніх робіт.
Зовнішні роботи

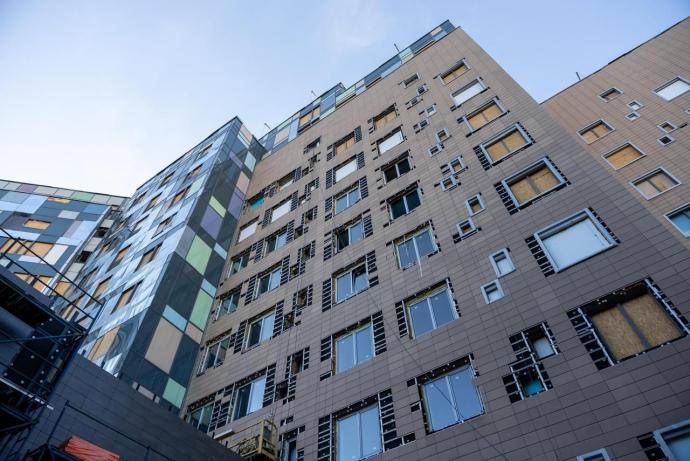

На корпусі триває повне оновлення навісного вентильованого фасаду та світлопрозорих конструкцій. Зокрема, у блоці Д, В і Б демонтовано частину вентильованого фасаду (у блоці Д- 630 м², у блоці В - 1040 м², а в блоці Б - 600 м²).
Продовжується монтаж кронштейнів, які є основою для подальшого кріплення фасадних панелей (у блоці Д встановлено 630 м², у блоці В - 220 м², у блоці Б - 450 м²). Додатково демонтовано 190 м² алюмінієвих панелей на фасадах блоків В і Д.
Паралельно завершено монтаж утеплювача та каркасу (на площі 1 094 м²) у блоках Д і В, а також викладено частину фасадної плитки (на площі 830 м²).
Для облаштування освітлення фасаду прокладено 110 метрів електрокабелю (для підключення зовнішніх світильників).

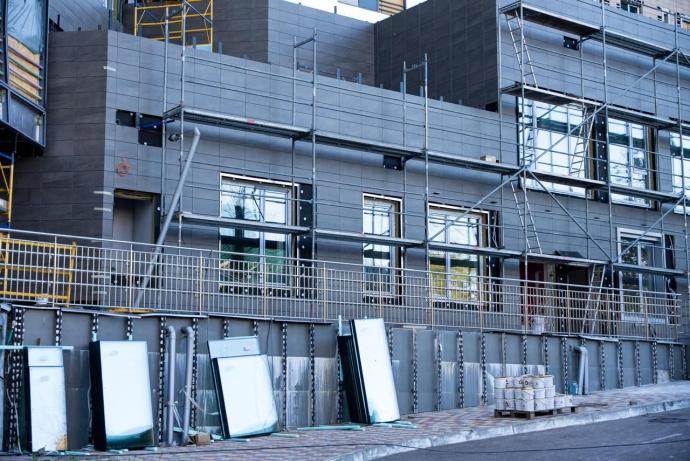

Крім цього, триває оновлення віконних конструкцій. У блоках Д і В встановлено загалом 68 нових вікон, у блоці Б — ще 36. Додатково в блоці В змонтовано 8 дублюючих внутрішніх вікон. Загалом, у корпусі вже оновлено 112 віконних конструкцій.
Також у торцевій частині блоку В було демонтовано частину старих фасадних елементів та 34 вікна.
Внутрішні роботи
У блоці В тривають масштабні внутрішні роботи. Демонтовано гіпсокартон, частину підвісних стель «Армстронг», металеві та HPL-стелі, стінові HPL-панелі, стяжку підлоги та відкоси (320 м² гіпсокартону, 1 103 м² стель «Армстронг», 230 м² металевих стель, 115 м² HPL-стель, 45 м² стінових HPL-панелей, 35 м/п стяжки та 15 м/п відкосів).
Паралельно проводиться монтаж нових перегородок і стель — гіпсокартонних, підвісних «Армстронг», металевих та HPL-панелей (320 м² гіпсокартону, 980 м² стель «Армстронг», 185 м² металевих стель і 230 м² HPL-панелей).
У «чистих приміщеннях» (зонах із підвищеними вимогами до стерильності) виконано масштабну герметизацію поверхонь: загалом прокладено понад 4 400 метрів герметизаційних матеріалів (2 955 метрів у стінах, 1 345 метрів у стелях та 140 метрів у віконних і дверних обрамленнях з HPL-панелей).
Додатково проведено малярні роботи (310 м²), облаштовано частину відкосів з HPL (56 м), замінено частину лінолеуму та відремонтовано 45 дверей. Крім цього, в оновленому відділенні встановлено 169 нових світильників.
У блоці Д також тривають активні роботи: демонтовано частину гіпсокартону, плитки, стель і штукатурки (зокрема 200 м² гіпсокартону, 435 м² стель «Армстронг», 235 м² штукатурки), демонтовано 138 м настінних відбійників, 45 м² відкосів, а також 9 радіаторів і 10 дверей.
Виконано монтаж нових покриттів: гіпсокартону (250 м²), підвісних стель «Армстронг» (120 м²) та штукатурки (172 м²), а також проведено малярні роботи (395 м²). Додатково облаштовано декоративне оздоблення відкосів (53 м).
Додатково облаштовано частину декоративного оздоблення відкосів (на площі 53 м).
Інженерні мережі
Паралельно з фасадними та внутрішніми роботами відбувається оновлення технічної інфраструктури будівлі. Триває заміна інженерних стояків: В1 (стояк для системи водопостачання), Т3 і Т4 (стояки для системи теплопостачання)
У блоці В завершено повний цикл оздоблювальних робіт. Приміщення передано на перевірку приймальній комісії (офіційна процедура технічного контролю, під час якої підтверджується відповідність виконаних робіт будівельним нормам і готовність приміщень до подальшої експлуатації).
Роботи організовані таким чином, щоб не переривати надання медичної допомоги: лікарня продовжує приймати пацієнтів.
Щоденно на об’єкті працює близько 35 спеціалістів підрядної організації.
Щоб забезпечити безперервність виконання робіт, завчасно замовлено додаткові матеріали (зокрема, для фасадного утеплення та внутрішнього оздоблення).
Довідково: Проєкт супроводжує міжнародна інжинірингова компанія Eptisa Servicios de Ingeniería. Контроль за технічним виконанням здійснює компанія «Академ Буд», авторський нагляд забезпечує інжинірингова компанія «Аркон», яка розробила проєктну документацію.
Детальна інформація щодо відновлення лікарні та фінансування робіт доступна за посиланням.
Нагадаємо, нещодавно визначили подальші кроки з реконструкції хірургічного корпусу лікарні.
